7.4 控制成本
...大约 3 分钟
7.4 控制成本
3W1H
3W1H | 控制成本 |
---|---|
What | 控制成本是监督项目状态,以更新项目成本和管理成本基准变更的过程。 作用:在整个项目期间保持对成本基准的维护。 |
Why | 在整个项目期间保持对成本基准的维护。 |
When | 本过程需要在整个项目期间开展。 |
How | 在成本控制中,应重点分析项目资金支出与相应完成的工作之间的关系。有效成本控制的关键在于管理经批准的成本基准。 专家判断、数据分析、完工尚需绩效指数、项目管理信息系统 |
ITTO
I | TT | O |
---|---|---|
1、项目管理计划 2、项目文件 3、项目资金需求 4、工作绩效数据 5、组织过程资产 | 1、专家判断 2、数据分析 ** - 挣值分析** ** - 偏差分析** ** - 趋势分析** ** - 储备分析** 3、完工尚需绩效指数 4、项目管理信息系统 | 1、工作绩效信息 2、成本预测 3、变更请求 4、项目管理计划更新 5、项目文件更新 |
控制成本的内容
- 对造成成本基准变更的因素施加影响
- 确保所有变更请求都得到及时处理

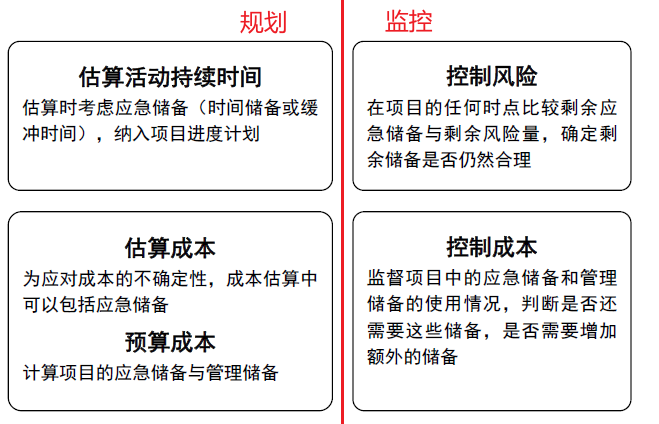

储备分析
挣值分析(EVM)
EVM把范围基准、成本基准和进度基准整合起来,形成绩效测量基准
偏差分析

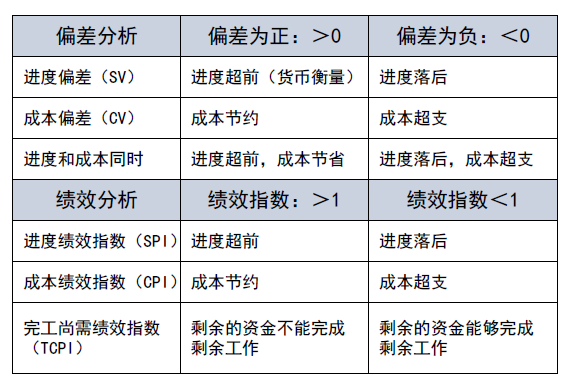

审查目标绩效与实际绩效之间的差异(或偏差)
SV = EV – PV 进度偏差SV—衡量进度绩效的指标 SV >0,快
CV = EV - AC 成本偏差CV—衡量项目成本绩效的指标 CV >0,省

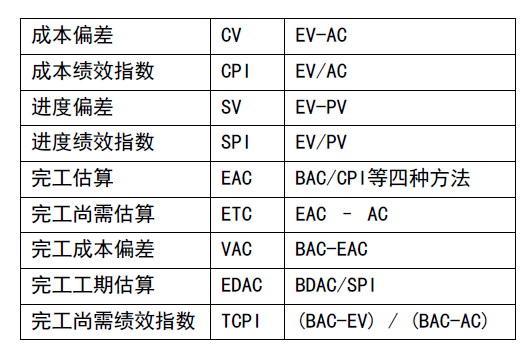

EAC=BAC/CPI 完工估算 EAC—用于预测,最常用 EAC表示按照目前的执行情况,项目结束时预计总共要花多少钱,CPI代表费用绩效指数(大于1代表成本控制好,完工时实际花费会比预算少)
VAC=BAC-EAC 完工成本偏差(VAC) VAC>0 成本有节余,VAC<0 成本超支
ETC= EAC – AC 完工尚需估算ETC
EDAC=BDAC/SPI 完工工期估算 EDAC
SPI=EV/PV 进度绩效指数SPI—测量进度效率的一种指标 SPI>1,好
CPI=EV/AC 成本绩效指数CPI—测量预算资源的成本效率的一种指标 CPI>1,好
TCPI=(BAC-EV) / (BAC-AC) 完工尚需绩效指数 TCPI—测量预算资源的成本效率的一种指标
趋势分析
趋势分析根据以往结果预测未来绩效,它可以预测项目的进度延误
挣得进度(ES)
ES是EVM理论和实践的延伸,用ES和实际时间(AT)替代了传统EVM所使用的进度偏差测量指标(挣值–计划价值)
SV = ES - AT
SPI = ES / AT
