6.4 估算活动持续时间
...大约 3 分钟
6.4 估算活动持续时间
3W1H
3W1H | 估算活动持续时间 |
---|---|
What | 根据资源估算的结果,估算完成单项活动所需工作时段数的过程。 作用:确定完成每个活动所需花费的时间量。 |
Why | 在工程与设计项目中,随着数据越来越详细,越来越准确,持续时间估算的准确性和质量也会越来越高。 |
When | 活动资源需求记录后(一般情况下)。 |
How | 估算活动持续时间依据的信息包括:工作范围、所需资源类型与技能水平、估算的资源数量和资源日历,而可能影响持续时间估算的其他因素包括对持续时间受到的约束、相关人力投入、资源类型以及所采用的进度网络分析技术。 专家判断、类比估算、参数估算、自下而上估算、 数据分析、决策、会议。 |
ITTO
I | TT | O |
---|---|---|
1、项目管理计划 2、项目文件 ** - 资源日历** 3、事业环境因素 4、组织过程资产 | **1、专家判断 | |
2、类比估算 | ||
3、参数估算 | ||
4、三点估算 | ||
5、自下而上估算** 6、数据分析 ** - 备选方案分析 |
- 储备分析**
7、决策
8、会议
|1、持续时间估算
2、估算依据
3、项目文件更新
|
资源日历
资源日历识别了每种具体资源可用时的工作日、班次、正常营业的上下班时间、周末和公共假期。 在规划活动期间,潜在的可用资源信息(如团队资源、设备和材料)用于估算资源可用性。
类比估算
使用相似活动或项目的历史数据,粗略的,成本较低、耗时较少,但准确性也较低。
参数估算
基于历史数据和项目参数, 使用某种算法来计算成本或持续时间的估算技术。粗略的。
三点估算
通过考虑估算中的不确定性和风险,可以提高持续时间估算的准确性
最可能时间 (tM)
最乐观时间 (tO)
最悲观时间 (tP)
三角分布:(O+M+P)/3
β分布:(O+4M+P)/6
正态分布:
标准差:(O-P)/6
落在1个标准差之内的概率是 68.26%
落在2个标准差之内的概率是 95.46%
落在3个标准差之内的概率是 99.73%
落在6个标准差之内的概率是 99.99%
自下而上估算
从下到上逐层汇总 WBS 组成部分的估算而得到项目估算

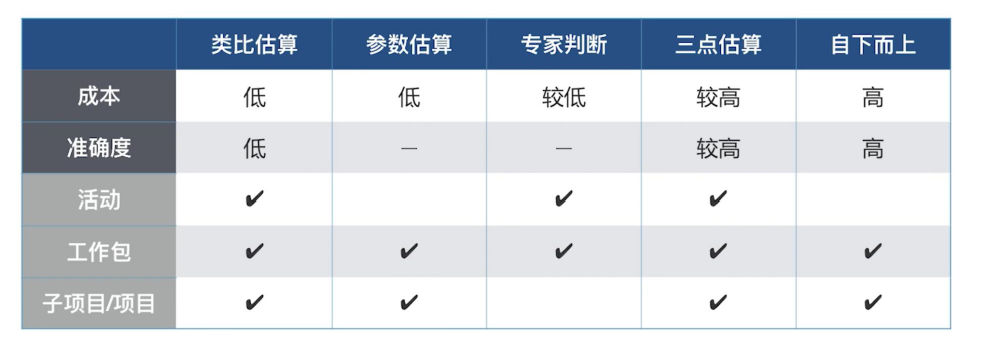

五种估算方式对比
备选方案分析
备选方案分析有助于团队权衡资源、成本和持续时间变量,以确定完成项目工作的最佳方式
包括:独立方案分析,互斥方案分析,相关方案分析,混合方案分析
储备分析
应急储备
在进行持续时间估算时,需考虑应急储备(有时称为 “进度储备” ),以应对进度方面的不确定性
管理储备
为管理控制的目的而特别留出的项目进度, 用来应对项目范围中不可预见的工作,应对会影响项目的“未知-未知”风险,不包括在进度基准中
