11.5 规划风险应对
...大约 2 分钟
11.5 规划风险应对
3W1H
3W1H | 规划风险应对 |
---|---|
What | 规划风险应对是为处理整体项目风险敞口, 以及应对单个项目风险, 而制定可选方案、选择应对策略并商定应对行动的过程。 作用:制定应对整体项目风险和单个项目风险的适当方法;本过程还将分配资源,并根据需要将相关活动添加进项目文件和项目管理计划。 |
Why | 有效和适当的风险应对可以最小化单个威胁,最大化单个机会,并降低整体项目风险敞口;不恰当的风险应对则会适得其反。 |
When | 本过程需要在整个项目期间开展。 |
How | 要为实施商定的风险应对策略,包括主要策略和备用策略(若必要),制定具体的应对行动。如果选定的策略并不完全有效,或者发生了已接受的风险,就需要制定应急计划(或弹回计划)。同时,也需要识别次生风险。次生风险是实施风险应对措施而直接导致的风险。往往需要为风险分配时间或成本应急储备,并可能需要说明动用应急储备的条件。 专家判断、数据收集、人际关系与团队技能、威胁应对策略、机会应对策略、应急应对策略、整体项目风险应对策略、数据分析、决策 |
ITTO
I | TT | O |
---|---|---|
1、项目管理计划 2、项目文件 3、事业环境因素 4、组织过程资产 | 1、专家判断 2、数据收集 3、人际关系与团队技能 4、威胁应对策略 5、机会应对策略 6、应急应对策略 7、整体项目风险应对策略 8、数据分析 9、决策 | 1、变更请求 2、项目管理计划更新 3、项目文件更新 ** - 风险登记册** |

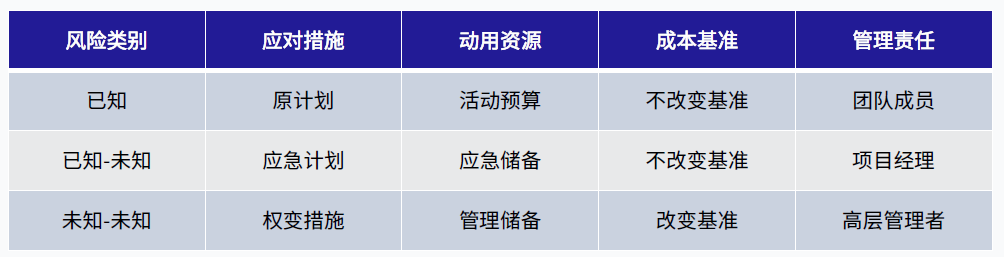

风险应对方法

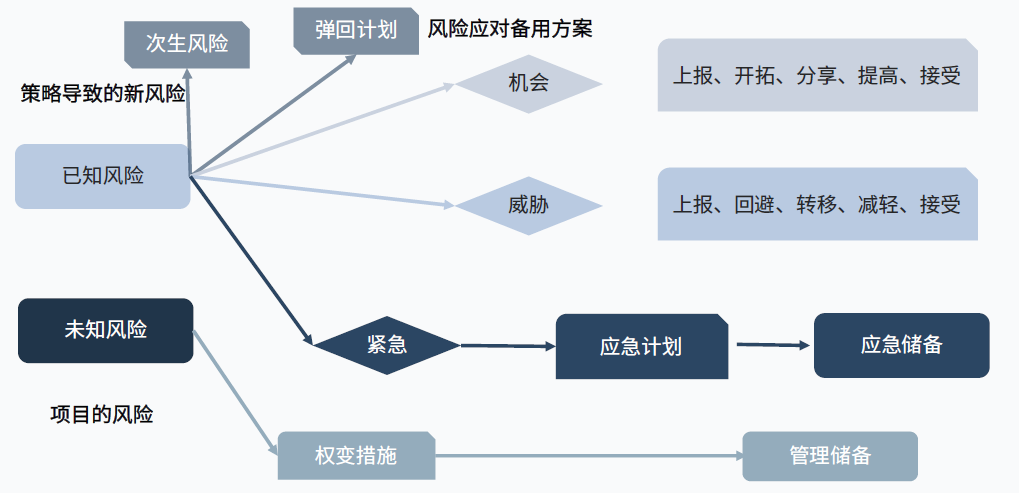

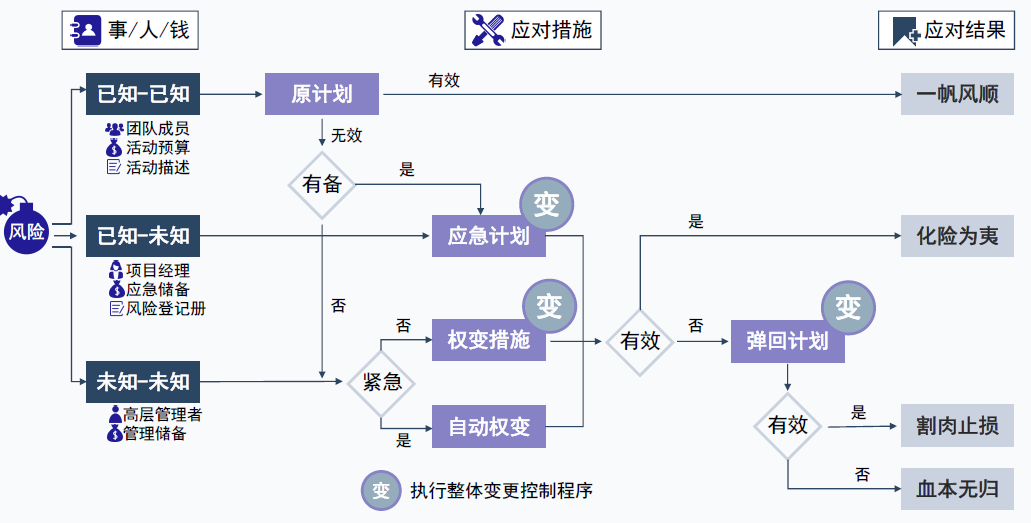

- 原计划:已经对风险做出了识别、分析和应对方案。
- 应急计划:B计划
- 弹回计划:弹回计划就是以最小损失收尾或过渡的方案,或称为“保底方案”。
- 权变措施:未事先制定或应对措施无效,针对已发生的威胁而采取的随机应变的措施。一般在权变措施实施前,项目仍需经过变更控制程序。
风险登记册 V4
记录选择和商定的风险应对措施

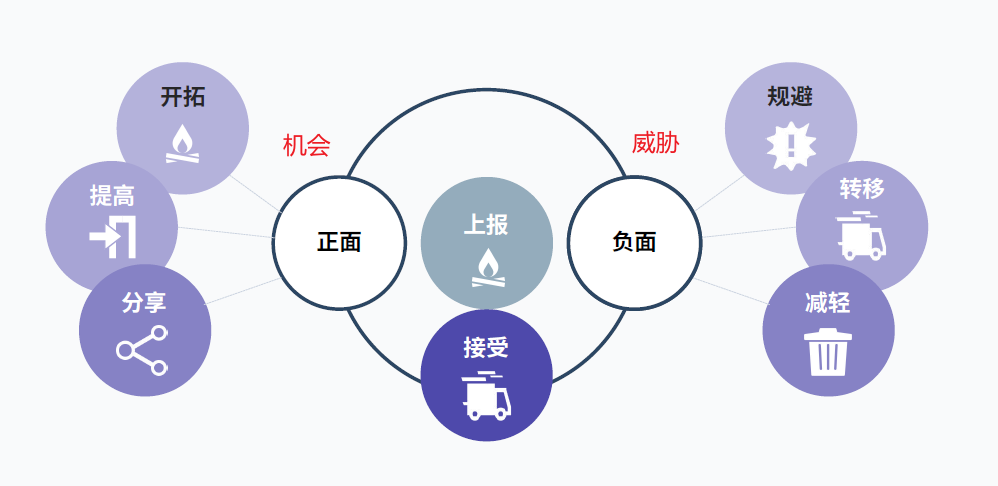

威胁应对策略&机会应对策略
整体项目风险应对策略
