4.6 实施整体变更控制
...大约 2 分钟
4.6 实施整体变更控制
3W1H
3W1H | 实施整体变更控制 |
---|---|
What | 按规划的变更机制和变更控制流程进行变更 作用:从整合的角度考虑记录在案的项目变更,降低因未考虑变更对整个项目目标或计划的影响而产生的项目风险 |
Why | 对范围/进度/成本不符合计划的情况及程序/政策进行变更调整 |
When | 贯穿始终的监控时做,执行时做 |
How | 遵循整体变更控制流程,步骤,会议,专家判断 |
ITTO
I | TT | O |
---|---|---|
1、项目管理计划 2、项目文件 3、工作绩效报告 4、变更请求 5、事业环境因素 6、组织过程资产 | 1、专家判断 2、变更控制工具 3、数据分析 4、决策 5、会议 | 1、批注的变更请求 2、项目管理计划更新 3、项目文件更新 ** - 变更日志** |
批准的变更请求、变更日志
批准的变更请求:
- 由项目经理、CCB或指定的团队成员,根据变更管理计划处理变更请求做出批准、推迟或否决的决定。批准的变更请求应通过指导与管理项目工作过程加以实施。
- 对于推迟或否决的变更请求,应通知提出变更请求的个人或小组。
- 以项目文件更新的形式,在变更日志中记录所有变更请求的处理情况。
变更日志:
- 变更日志用于记录项目期间发生的变更,是一份记录了项目过程所做变更的综合清单
- 正式变更才被记录在变更日志中
变更控制委员会(CCB)
CCB是批准或拒绝影响基准的变更请求的唯一权威团体。

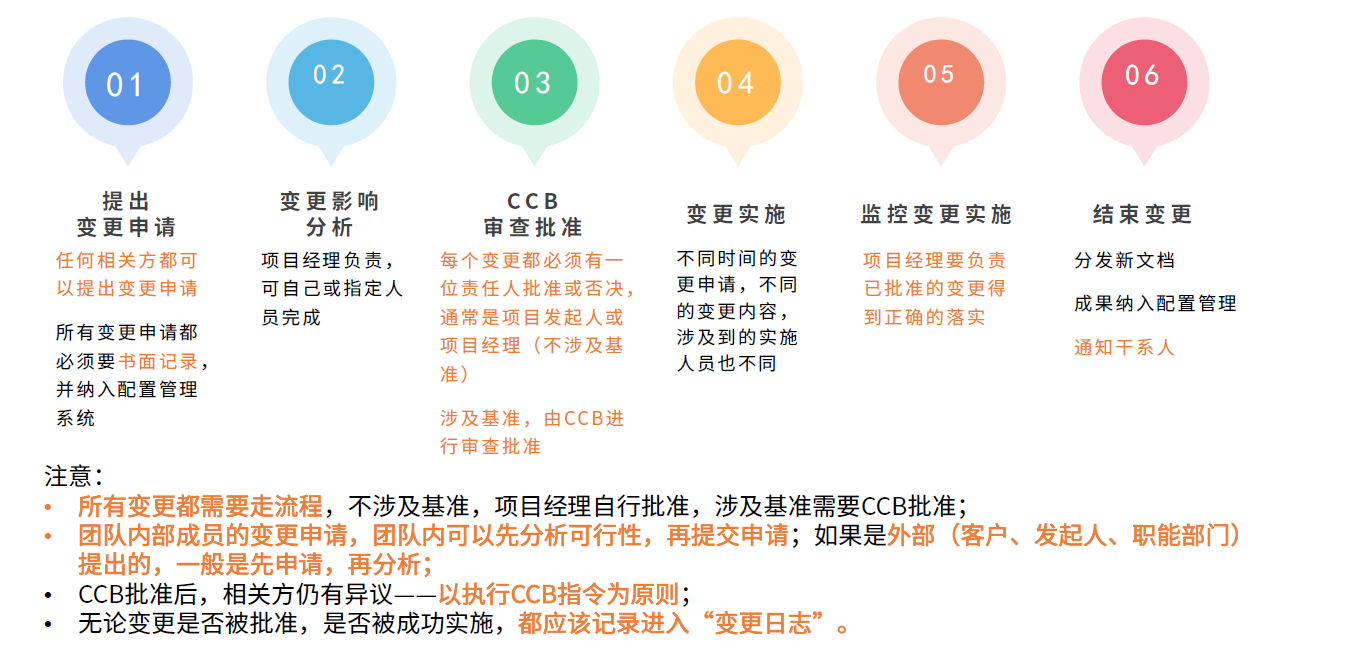

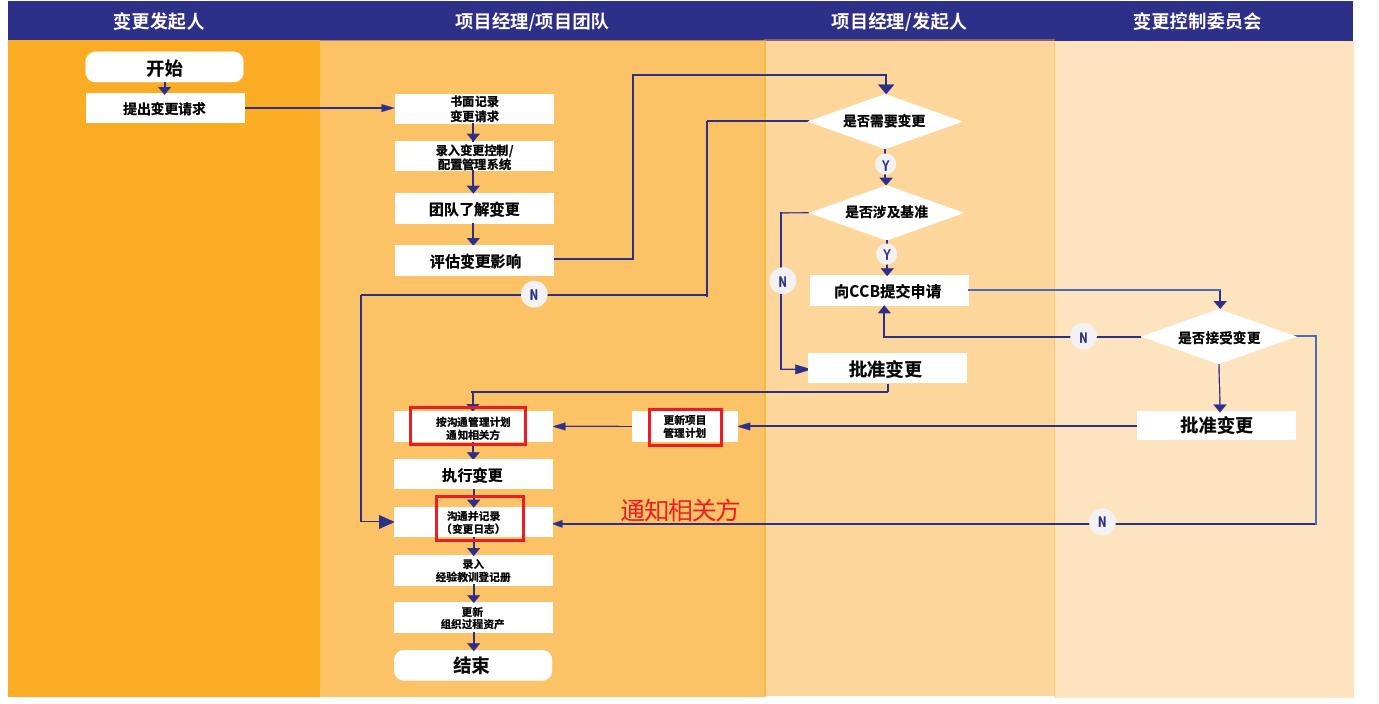

整体变更控制流程
