6.5 制定进度计划
...大约 3 分钟
6.5 制定进度计划
3W1H
3W1H | 制定进度计划 |
---|---|
What | 分析活动顺序、持续时间、资源需求和进度制约因素,创建进度模型,从而落实项目执行和监控的过程。 作用:为完成项目活动而制定具有计划日期的进度模型。 |
Why | 为项目制定衡量标尺,项目人员确认开始和完成日期与资源日历没有冲突,也与其他项目或任务没有冲突,从而确认计划日期的有效性。 |
When | 定义范围/定义活动/排列活动顺序/估算活动资源/估算活动持续时间之后。 |
How | 制定可行的项目进度计划是一个反复进行的过程。 进度网络分析、关键路径法、资源优化、 数据分析、提前量和滞后量、进度压缩、 项目管理信息系统、敏捷发布规划 |
ITTO
I | TT | O |
---|---|---|
1、项目管理计划 2、项目文件 3、协议 4、事业环境因素 5、组织过程资产 | **1、进度网络分析 | |
2、关键路径法 | ||
3、资源优化** 4、数据分析 ** - 模拟** 5、提前量和滞后量 6、进度压缩 7、项目管理信息系统 8、敏捷发布规划 | 1、进度基准 2、项目进度计划 3、进度数据 4、项目日历 5、变更请求 6、项目管理计划更新 7、项目文件更新 |
关键路径法

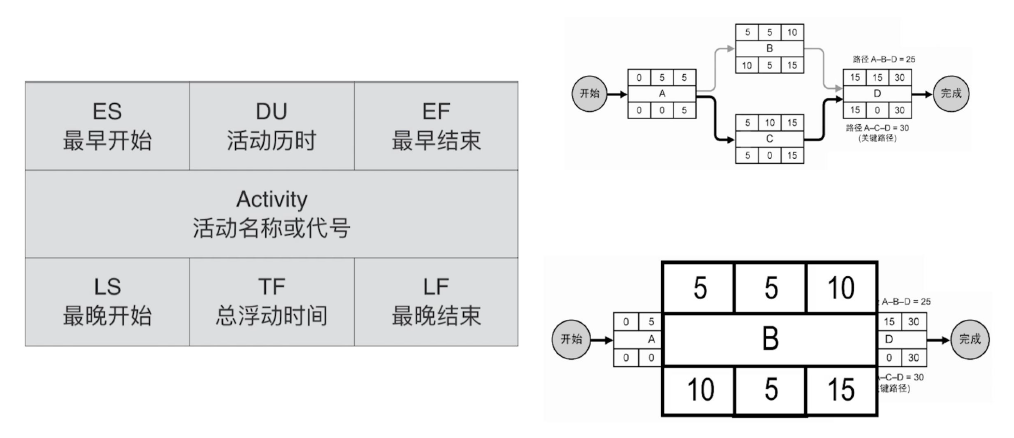

最长路径
- 绘制关键路径:
- 自由浮动时间: 在不延误任何紧后活动,某进度活动可以推迟的时间量
- 总浮动时间: 任一路径,不至于延误项目完工日期或违反进度制约因素。

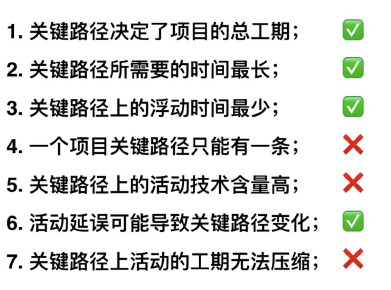

根据制约因素,关键路径的总浮动时间可能是正值、零或负值
关键链法
提前完工的赚得的时间往往被消耗,不能积累
帕金森定律:工作会自动膨胀,占满所有可用时间
每个活动的延迟会积累
在进度网络图中,路径汇聚点具有最大的进度风险
如果安全时间不放在并行活动的最末端,它对减小路径汇聚风险没有丝毫作用
资源优化
- 资源平衡:在资源需求与资源供给之间取得平衡,资源平衡往往导致关键路径改变
- 资源平滑:削峰填谷
资源平滑不会改变项目关键路径
进度压缩
- 赶工:通过增加资源
- 快速跟进:并行
模拟

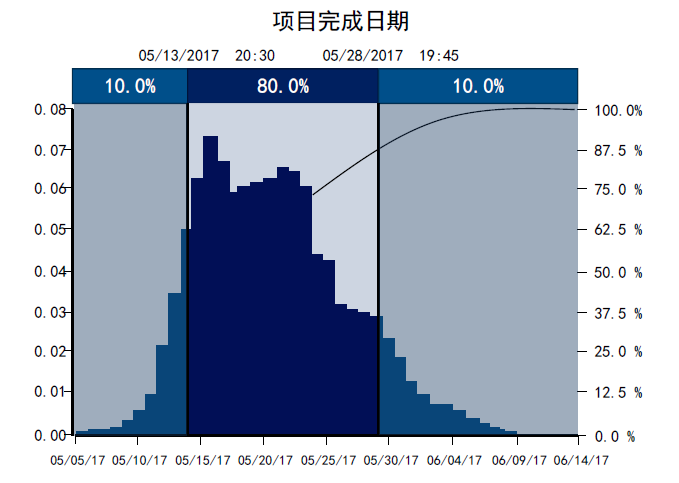

概率分析法,蒙特卡洛模拟

制定进度计划步骤

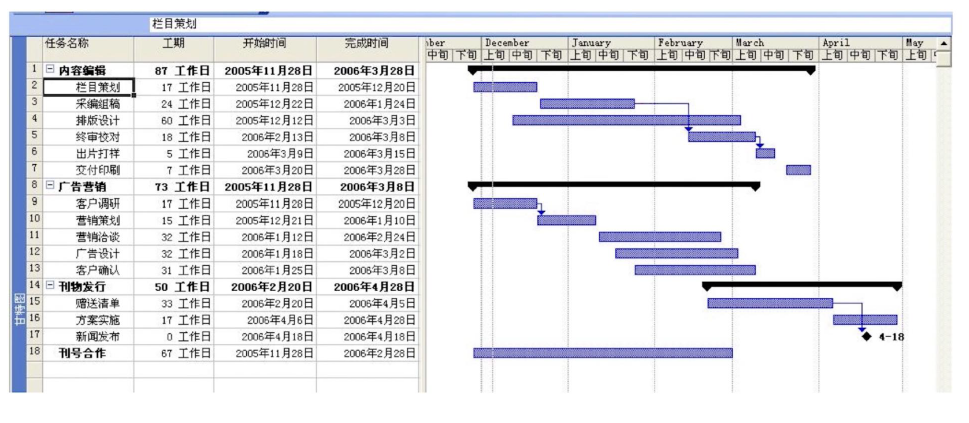

横道图(甘特图)
甘特图通过条状图来显示项目、进度和其他时间相关的系统进展的内在关系随着时间进展的情况

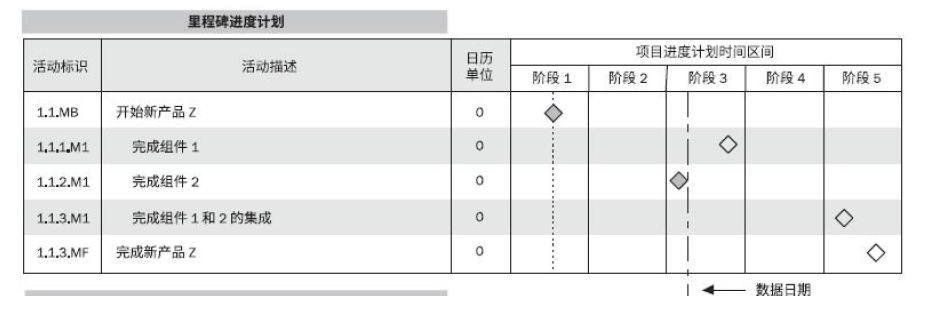

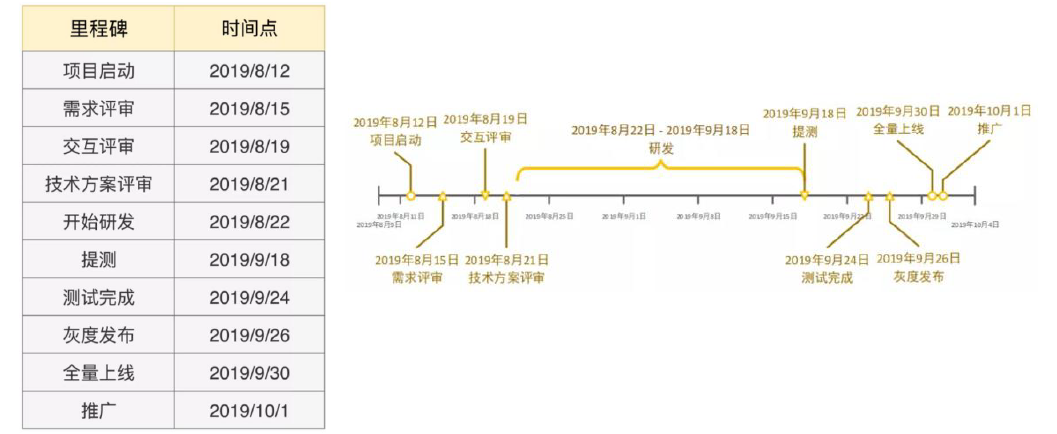

里程碑图
与横道图类似,但仅标示出主要可交付成果和关键外部接口的计划开始或完成日期
