6.3 排列活动顺序
...大约 2 分钟
6.3 排列活动顺序
3W1H
3W1H | 排列活动顺序 |
---|---|
What | 识别和记录项目活动之间的关系的过程。 作用:定义工作之间的逻辑顺序,以便在既定的所有项目制约因素下获得最高的效率。 |
Why | 为了制定合理的、符合实际情况的进度计划。 |
When | 定义活动之后。 |
How | 除了首尾两项,每项活动都至少有一项紧前活动和一项紧后活动,并且逻辑关系适当。 紧前关系绘图法、确定和整合依赖关系、提前量和滞后量、 项目管理信息系统 |
ITTO
I | TT | O |
---|---|---|
1、项目章程 2、项目文件 3、事业环境因素 4、组织过程资产 | **1、紧前关系绘图法 | |
2、确定和整合依赖关系 | ||
3、提前量和滞后量** 4、项目管理信息系统 | 1、项目进度网络图 2、项目文件更新 |
项目进度网络图
项目活动及其逻辑关系(依赖关系), 包括:单代号网络图 (紧前关系绘图法) 、双代号网络图

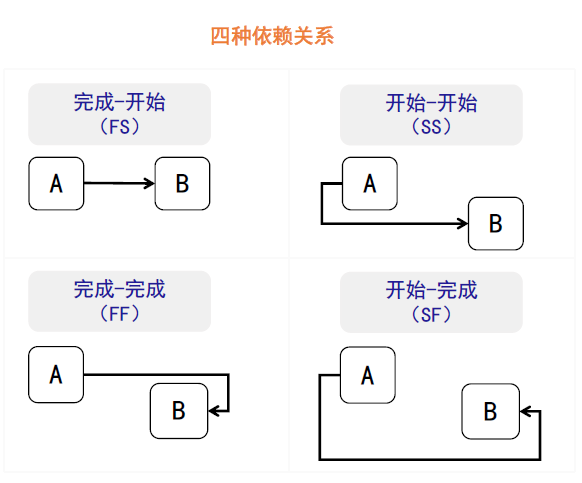

依赖关系
项目内的活动存在依赖关系,依赖关系可能是强制或选择的,内部或外部的
网络图
提前量与滞后量
- 滞后量是相对于紧前活动,紧后活动需要推迟的时间量
- 提前量是相对于紧前活动,紧后活动可以提前的时间量

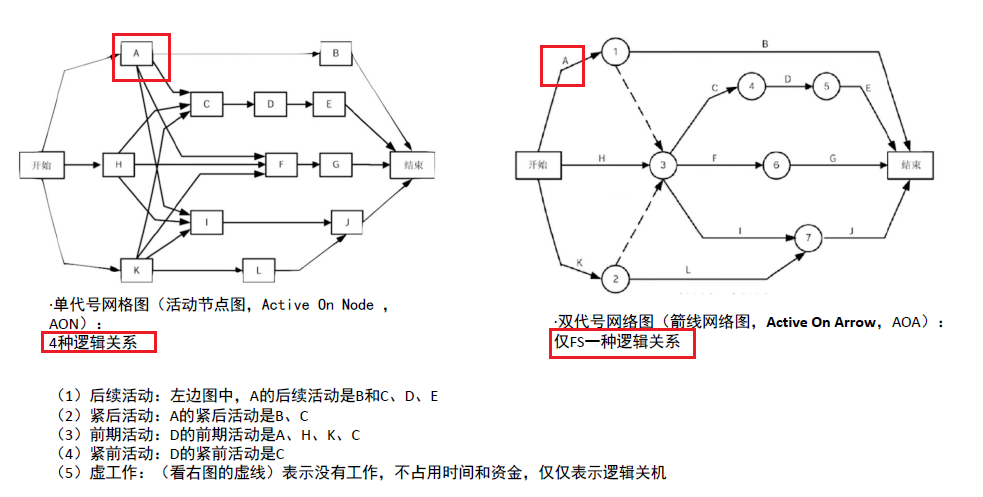

紧前关系绘图法(单代号网格图)
紧前关系绘图法(前导图法,Precedence Diagramming Method,PDM)是创建进度模型的一种技术,用节点表示活动,用一种或多种逻辑关系连接活动,以显示活动的实施顺序。

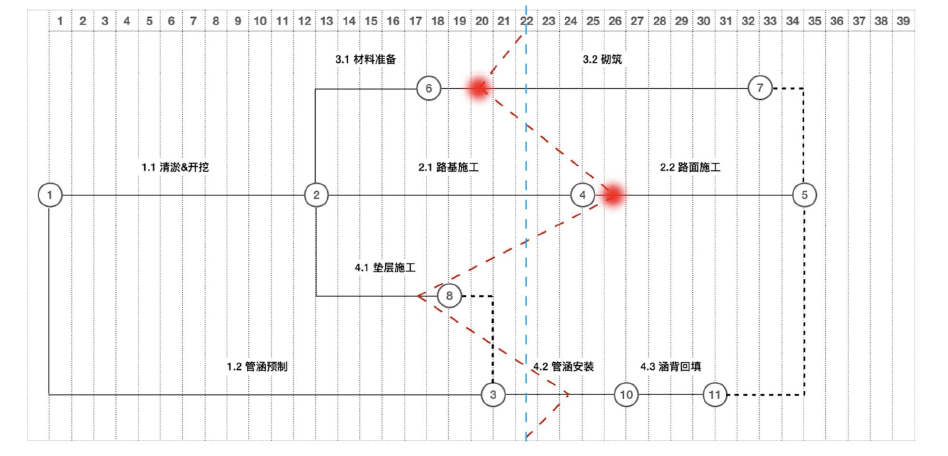

时标网络图

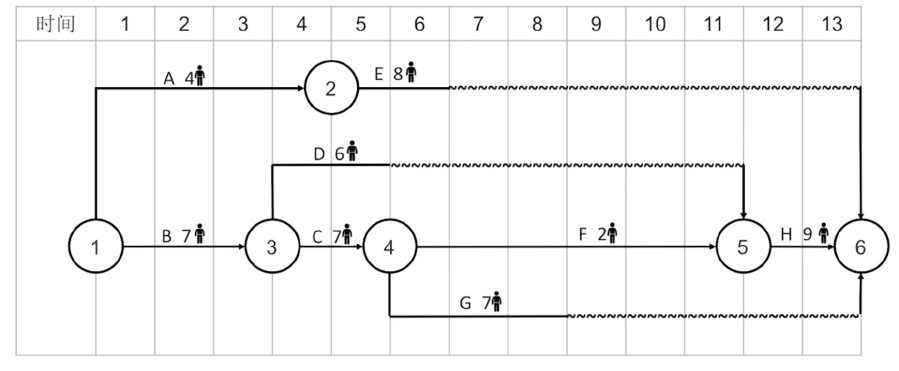

时标网络图是用活动的定位和长度表示活动历时的项目网络图
进度前锋线图
